走向協同:中國PPP管理體制改革研究
全康環保:PPP管理體制的科學與否至關重要。中國PPP近年發展迅猛,但是PPP管理體制仍存在諸多問題,制約了PPP的長久可持續發展。結合“協同理論”深入分析中國PPP管理體制現狀,指出“協同失靈”的核心問題在于部門間處于被動協同狀態,以至于信息交流不暢、補丁不斷且部門間利益矛盾無法有效化解,“走向協同”的PPP管理體制改革勢在必行。其基本實現途徑是,通過制度化手段啟動跨部門協同,采取信息化手段、領導小組制度及績效考核創新等舉措優化協同過程,以期為PPP管理體制改革提供科學參考。
01 引言
近年來,為應對地方債務高企、社會需求多元及供給效率不高等問題,國家層面開始大力推廣PPP(Public-Private Partnership,公私合作,在我國也稱作“政府與社會資本合作”),得到了地方政府的積極響應。[1]PPP模式是指政府通過市場機制引入社會資本的合作模式,既能緩解公共財政壓力,也有助于提高公共設施及服務的供給效率。[2]根據世界銀行的評價,中國PPP在項目準備、項目采購、合同管理和社會資本發起項目等四方面的綜合得分處于全球中上水平。[②]國家財政部PPP項目庫最新數據統計顯示,截至2020年11月末,全國累計簽約PPP項目數6920個、投資額11.0萬億元。[③]簡言之,中國PPP近年發展迅猛。

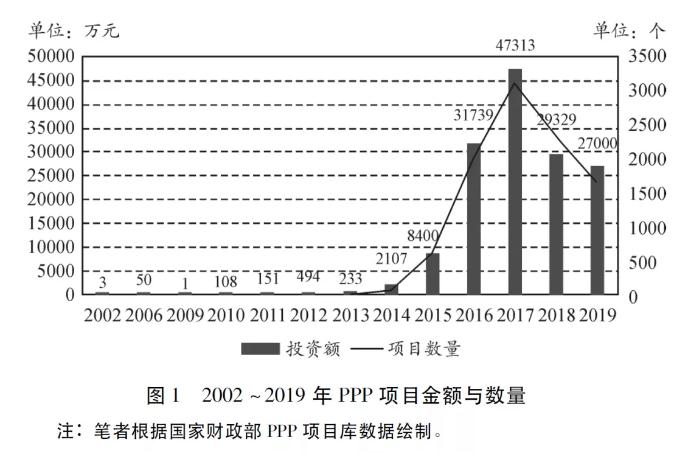

然而,PPP管理體制仍存在諸多問題,特別是多頭管理、跨部門協同困局制約了PPP的健康可持續發展。圖1顯示,我國PPP自2014年后快速發展,而從2018年開始迅速回落,表明PPP發展仍面臨嚴峻考驗和挑戰。國家層面的PPP管理體制既肩負著政策制定功能,是PPP應用發展的“掌舵人”,也承擔宏觀協調、統計及管理工作,是PPP項目實踐的“指揮者”,因而PPP管理體制的科學與否至關重要。[3]本文開展PPP管理體制改革研究,通過回顧PPP管理體制歷史成因及作用機理,結合實踐診斷政府部門間橫向協同的現狀及失靈問題,指出核心問題在于部門間處于被動協同狀態,以至于信息交流不暢、補丁不斷且部門間利益矛盾無法有效化解,最后基于跨部門協同理論建構PPP管理體制“走向協同”的改革框架及對策,以期為PPP管理體制改革提供科學參考。
02 文獻回顧及理論分析
中國PPP發展經歷了四個階段,自2014年開始,中國PPP發展進入第四個階段。[4]前三個階段以市場自發、地方創新為主要特征,與之形成鮮明對比的是,第四階段最大的特征在于國家層面自上而下主導PPP模式推廣。[5]PPP模式雖然是一項市場化創新機制,但它所應用的領域通常為公共設施和服務領域,具有公共屬性,呈現需求彈性小、供給成本弱增性強、自然壟斷屬性高等特征。這決定了PPP模式不能完全依靠市場調節,而必須依賴政府的監管和規制,只有如此,才能保證政府責任不缺位。[6]與此同時,PPP項目投資大、周期長(跨度通常達10年以上),[7]涉及部門內人員職業流動帶來的業務代際交接等問題。此外,PPP項目還具有現金流“先負后正”的投資屬性和外部性,[8]表現為前期以資金投入為主,后期只有隨著項目投產運營,才能形成回報,而這一回報不僅僅體現在項目自身的現金流之中,還體現在社會公眾及城鄉發展等外部屬性之中。因此,PPP還是一項涉及財政部門、發改部門和行業部門等部門間的業務代償合作、跨部門共同策劃及整體政府協作的協同治理業務。[9]綜上,PPP管理體制是一項涉及多個部門綜合的共同管理體制。
當前我國的PPP實踐主要由政策驅動。喻文光(2016)指出,當前的PPP政策制定主體各異,導致政策立場不同、利益沖突強、協調難度大等難題,這使得PPP實踐無法形成穩定預期。[10]于安(2017)認為,我國的PPP制度建構方式存在問題,以政府政策性文件為主的管理體制不具備持續的激勵與約束,有必要通過提高立法層級和效力等級來加強制度的可靠性和約束力。[11]其中一個關鍵問題,受到學者們普遍關注,即國家發展改革委和國家財政部(下文簡稱“發改委”“財政部”,同時出現時簡稱“兩部委”)兩部委一直主導近年P(guān)PP的推廣工作,但兩部委的PPP政策并不協調,嚴重影響了PPP項目的有序推進。[12]與此同時,PPP立法文件的“難產”也反映出PPP多方利益仍無法達成共識的難題。龔鵬程和臧公慶(2016)認為,我國PPP法律制度供給的匱乏和規則架構的不合理,導致了PPP應用前景“蒙灰”。[13]孫學工等(2015)分析指出我國現有管理體制不適應PPP項目自身的特點,有必要進行系列改革。[14]張?(2015)認為,我國PPP的政府監管體系是較為分散的多機構共同監管模式,可能存在監管真空及重疊的管理矛盾。[15]王俊豪等(2017)提出,應建立“監管法規政策完善、監管機構執行有力、監管績效評價科學”的現代PPP監管體系,以實現監管有據、運行高效、激勵有效。[16]
綜上,已有文獻指出了我國PPP管理體制中雖初步開展協同實踐,但存在“協同失靈”的問題。遺憾的是,尚未有學者深入調研我國PPP管理體制現狀,全面歸納并提煉協同失靈的具體問題。這導致理論層面提出的改革思路無法與現實問題一一對應,亟待結合現實轉化為可操作的對策。本文調研并分析中國PPP管理體制當前存在的現實問題,結合黨的十九屆五中全會有關經濟管理體制改革新思路,建構PPP管理體制改革框架及對策,以期PPP管理體制從停留在形式上的協同邁向?qū)嵸|(zhì)上的協同。
03 中國PPP管理體制的現狀及問題
當前,中國PPP形成了發改委和財政部共同牽頭主導的管理體制,面臨著棘手的跨部門協同難題,具體表現為立場不一致、結構不協調、程序不兼容、信息難共享等。
1. 兩部委共同牽頭主導的PPP管理框架:立場不一致

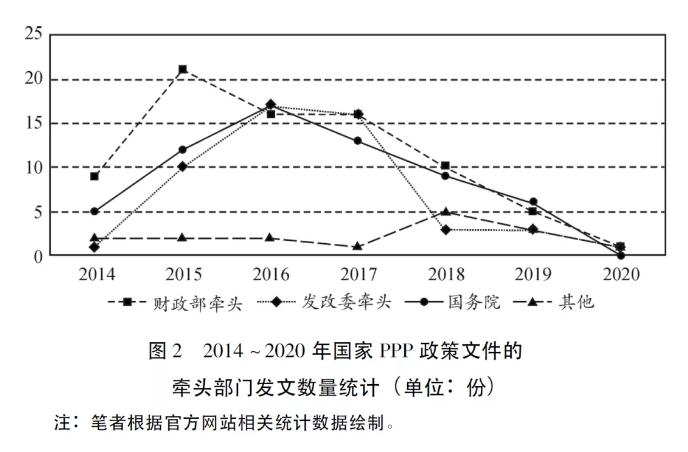

2012年,PPP模式推廣便拉開了序幕。當時國家先后發文限制BT(Build Transfer,建設-移交)、墊資承包、偽購買服務(含工程)、融資平臺等模式,并通過修訂《預算法》來進一步規制地方債問題。由于以往的發展模式被政令限制,地方政府一時間陷入發展困境,急需尋找新的發展模式。2014年,中央層面相繼大量發布PPP相關政策,向地方政府釋放采用PPP模式發展基礎設施與公共服務的改革信號,也得到了地方政府的積極響應。筆者統計整理了2014-2020年的PPP相關政策,發現中央層面累計發布208份政策文件,發文部門以國務院、財政部和發改委為主(見圖2)。實際上,即便是國務院發布的PPP文件,大部分也經由財政部或發改委起草后,再通過國務院層面發布。這表明,2014年以來的PPP模式推廣以財政部和發改委兩個部門牽頭主導。這種雙部門主導的方式與以往階段的PPP發展不同,因為以往通常由行業主管部門主導,決定其中一個行業的PPP模式應用或市場化改革。例如,第二階段PPP是以原國家建設部主導市政工程PPP項目為主,第三階段PPP則是以國家交通部門主導軌道交通、高速公路PPP項目為主。[17]因此,自2014年以來的一系列政策措施體現了以兩部委共同牽頭主導的PPP管理框架特征。
兩部委牽頭主導,積極推廣PPP模式,加快了PPP的應用發展。在此過程中,兩部委的主要職能都與PPP模式有很大關聯性,因而兩部委都表現出積極的態度。一方面,發改委負責固定資產投資項目的可行性研究和審批,涉及基礎設施和公共服務PPP項目投融資論證與審批;另一方面,財政部主要負責公共預算審批和管理,涉及公共財政預算管理中有關PPP項目形成的財政支付或補貼資金審批與監管。
然而,由于兩部委的監管立場不同,導致兩部委經常在同一個項目的同一階段形成交鋒??傮w上,發改委通常持投資立場,傾向于用有限的財力做更多的項目;而財政部通常持預算立場,意在公共財政預算收支風險可控、發展有穩定預期。這雖然不是PPP領域獨有的現象,但在PPP模式應用領域的表現尤為突出。因為PPP項目金額很大,涉及利益主體多,因此,兩部委在前期論證環節中為擁有自己的話語權而博弈。[18]此外,由于兩部委在具體PPP項目實施過程中,只是參與了項目立項審批、財政預算編排等前期環節,即便在后續實施過程中也參與監管,相比行業主管部門仍舊處于間接管理的地位。因此,兩部委主導的PPP管理框架雖然能快速推動項目落地實施,卻無法保障PPP項目管理的全過程可持續。
2. 多部門交叉的PPP管理體系:結構不協調

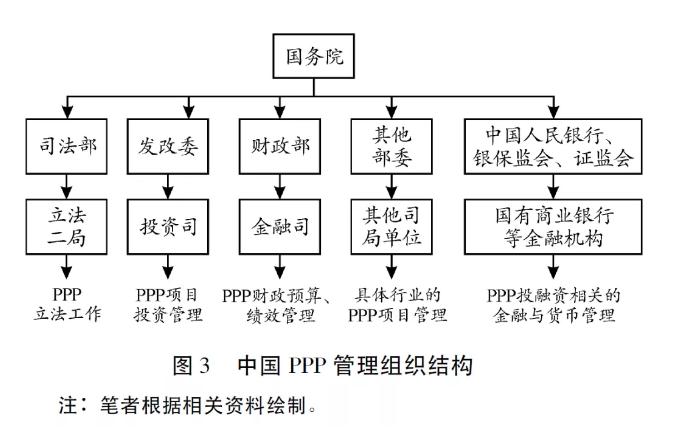

由于基建項目實施涉及項目審批、預算安排、招標采購、合同簽署、資金籌措及行業發展等多方面統籌,因此,一個項目即便不采用PPP模式,也會在實施環節中涉及多部門業務的交叉??梢?,PPP管理體系實際上是在已有的基建投融資項目管理體系基礎上,形成的多部門交叉體系(見圖3)。[④]
與以往不同的是,財政部于2014年新成立金融五處,專門負責PPP政策與管理工作,同時掛牌成立了政府和社會資本合作中心(以下簡稱“PPP中心”),[⑤]專門統籌PPP項目及信息管理工作。相應地,地方省、市、縣各級財政部門在滿足條件的前提下,掛牌設立了地方PPP中心。但是,當前PPP中心的職能定位主要是服務性機構,并沒有監管職能,也不能參與項目的具體采購環節,[19]因此并沒有改善“協同失靈”的問題。此外,我國因另設發改部門專門論證項目投融資,因此財政部門無法對項目和資金做統籌管理。此外,自2014年以來的PPP推廣工作由財政部金融司發起,相比財政部其他部門,如預算管理、城建管理及服務管理等部門而言,金融司推廣PPP的初衷仍是化解地方債務,因此對PPP項目實施過程中的管理問題考慮不深。加之行業主管部門相比財政部門更了解行業專業技術知識,因此PPP模式的推廣必須得到行業主管部門的積極支持才能行之有效。PPP模式推廣之初,財政部金融司首先發起的項目流程并不適用于項目實際,隨后發改委加入到流程優化的管理過程之中,而在項目的實施落地過程中,各個行業部門、法制部門及融資相關部門等都相繼參與到管理過程之中。可見,當前的多部門交叉管理體系并不是科學決策的結果,而是在已有行政體制基礎上自然生成的結構,因此難免存在溝通不暢、管理松散的問題。整體管理結構的不協調,催生了近年P(guān)PP管理流程反復打“補丁”的現象。
3. 多文件規制的PPP管理依據:程序不兼容

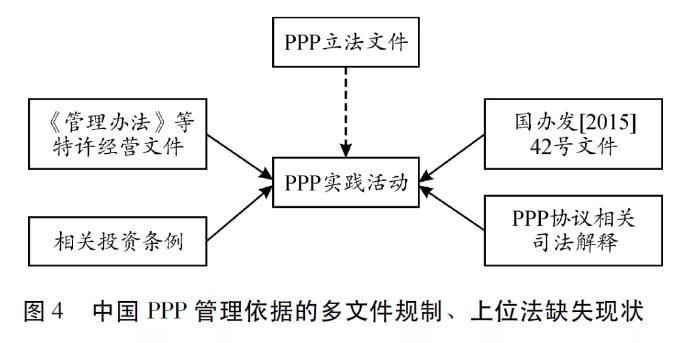

前文已述,我國PPP管理體制以政策驅動為主,尚缺乏上位法來統一規制。實際上,國家在PPP立法工作上做出過許多努力,尤其是以原國務院法制辦公開征求意見的《PPP條例(征求意見稿)》、[⑥]發改委的《特許經營管理辦法》及財政部的《PPP立法草案》等為典型。[20]然而,PPP立法工作至今困難重重,即便由國務院出面牽頭推動,PPP條例也遲遲無法正式出臺,折射出PPP管理實踐過程中所涉及的多部門利益沖突及博弈的復雜性。
同時,當前PPP管理依據多樣,呈現多部文件綜合規制的形態。具體而言,國家法律層面以《合同法》《公司法》《招標投標法》《政府采購法》《會計法》《稅法》《銀行法》及《仲裁法》等相關條款為依據,[21]但是這些條款普遍存在未能全面覆蓋的問題及存在與PPP模式相沖突的內容。相比法律,效力低一層級的便是辦法及條例文件。2015年,《基礎設施和公用事業特許經營管理辦法》(以下簡稱“管理辦法”)[⑦]和《關于促進政府與社會資本在公共服務領域合作的指導意見》(以下簡稱“指導意見”)[⑧]出臺,成為當前PPP最有針對性的規制依據。其中,《管理辦法》被認為是一項促進PPP模式發展的配套制度,但由于《管理辦法》主要從特許經營的角度解釋PPP,因此導致更廣泛意義上的PPP統一管理目標無法實現。[22]而《指導意見》存在法律效力較低的問題,許多原則性條款容易被之后發布的政策性文件替代或更新。2016和2019年,國務院先后出臺的《企業投資項目核準和備案管理條例》和《政府投資條例》,對PPP相關的固定資產投資管理過程起到重要規制作用,但仍舊只是從一個管理視角對PPP做規制,因此還是只能起到間接管理的作用。此外,2015和2019年,最高人民法院先后發布了《最高人民法院關于適用〈中華人民共和國行政訴訟法〉若干問題的解釋》和《關于審理行政協議案件若干問題的規定》,給出PPP協議屬于行政協議的司法解釋。這雖然為PPP的合同管理提供了法律依據,但也只是解決了PPP合同管理中的爭議解決一個環節,而且還存在諸多不適用性問題。綜上,上述綜合規制現狀不可避免地帶來法律制度沖突、解讀不一致等問題,潛在矛盾可能一觸即發(見圖4)。
下文以前期論證、招標采購及資金投融三個核心環節為例,闡釋多部門文件綜合規制帶來的程序不兼容及補丁不斷的現狀。
一是前期論證環節。自2015年起,兩年時間內,財政部通過持續發文的方式,基本建構了“一個方案、兩個評估”的PPP前期論證程序(簡稱“兩評一案”)[⑨]以及“申請-審批”的PPP項目入庫管理制度。[⑩]2016年,兩部委相繼發文以進一步規范前期論證程序,重點是捋清了發改部門傳統的項目立項程序與PPP前期論證程序之間的關系,明確“可研立項在前,PPP論證在后”,并建立了跨部門“聯評聯審”的前期論證制度。[11]2017年,財政部再次發文,以清理整頓PPP項目管理庫為由,實則進一步規制PPP實踐中的異化、走樣問題,提出了PPP項目前期論證的負面清單,被稱作“清庫”文件。[12]2019年,財政部再次發文,又澄清PPP前期論證的正面清單??梢?,前期論證環節涉及多部門,然而由于部門之間并未充分溝通協商,分別以各自立場發文,導致實踐中“補丁”不斷的現象。
二是招標采購環節。根據筆者對財政部PPP項目庫的統計分析,單個PPP項目的招標采購階段通常歷時3-6個月,重大項目則需要更長時間,一般需要經歷市場測試、資格預審、正式評審和合同談判等多個步驟,在經過多輪對比之后才能選定投資者。2014年,財政部先后發布《PPP項目的政府采購管理辦法》及“競爭性磋商”采購方式,要求操作規范主要遵照《政府采購法》。[13]然而,這一政策導致了實踐困惑:根據PPP項目的特點,投資者通常希望在投資的同時獲得工程施工任務,這便是典型的“兩標并一標”環節,它主要受《招標投標法》規制。[14]這顯示了《政府采購法》和《招標投標法》之間的一個沖突。[23]2017年,財政部發文再次澄清并解釋兩者之間的銜接關系。[15]實際上,這一環節在實施過程中仍存在諸多解讀空間或異化行為,與現有的政府購買、合同外包、特許經營等程序仍存在矛盾點。
三是資金投融環節。從2015到2017年,財政部聯合三家政策性銀行實施低息資本金貸款政策,以補充PPP項目資本金,釋放“鼓勵PPP投資”的信號。在此期間,發改委于2016年聯合證監會推出PPP資產證券化(asset-backed securitization,簡稱“ABS”),以打通市場主體“退出”PPP投資的渠道,這實際仍是釋放“鼓勵”信號。而到了2017年,由于PPP實踐過于“火熱”,財政部不僅暫停了低息資本金貸款、前期獎補等配套政策,還發布專項債文件以期替代PPP模式。[16]2018年,財政部再次發文重申合規融資,并給出融資行為的負面清單,[17]釋放出“收緊PPP投資”的信號。此外,國務院國有資產監督管理委員會(即“國資委”)也發布文件,以期約束中央企業這類投資者對PPP項目的投資力度。[18]可見,PPP項目的資金投融資環節也一直受到政府的高度關注并且處于時時調適之中。
4. 重復建設的PPP管理信息庫:信息難共享

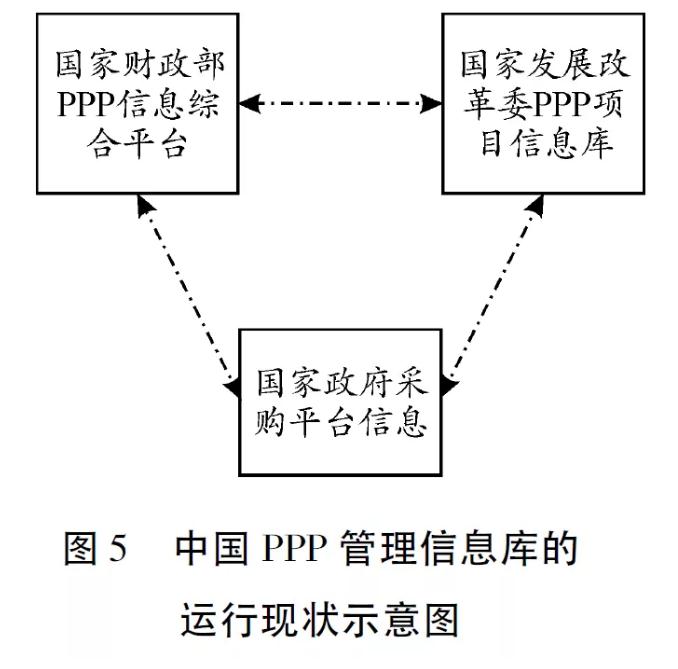

PPP信息管理工作也由財政部和發改委分別先后推動。一方面,財政部于2015年底建立了PPP綜合信息平臺并向社會公布,包括PPP項目庫、專家?guī)?、咨詢機構庫等全國統計信息,[19]并于2014-2017年每年選定一批示范項目。另一方面,發改委則于2016年聯合其他幾十個部門部委(包括財政部),依托已有的固定資產投資項目信息平臺建立了PPP項目信息庫,并于2020年向社會公布,以管理監測每個項目的全生命周期運行情況。城市PPP信息管理工作呈現兩個平臺各自為政、信息重復又分散的局面。而且,國家政府采購平臺記錄了所有廣義PPP模式的項目信息,加劇了局部性的“信息孤島”和“信息錯亂”,對于實踐中PPP相關信息獲取造成了困難(見圖5)。
04“走向協同”的PPP管理體制改革框架
馬克斯?韋伯提出的科層制理論,其核心要義在于明確分工和高度專業化。但是,專業化分工在提高組織效率的同時,也造成了部門割裂及碎片化問題。[24]因此,行政部門間往往有著很高的協調需求。伴隨21世紀城市經濟和社會發展的繁榮和分化,“棘手問題”(wicked problem)日益增多,“協調”這一古老概念在新的情境下形成了新的話語體系,[25]形成“網絡化治理”“水平化管理”及“跨部門協同”等新型管理體制。[26]面對PPP管理體制的兩部委沖突、多部門交叉、多文件規制及信息庫重復建設等問題,一方面需要認識到有些問題并非協同問題,而是體制固有問題,另一方面也要承認當前PPP管理體制的跨部門協同存在失靈,因此,有必要倡導“走向協同”的改革。本文基于“跨部門協同”理論提出改革框架及相應對策建議。
1. PPP跨部門協同管理體制改革框架

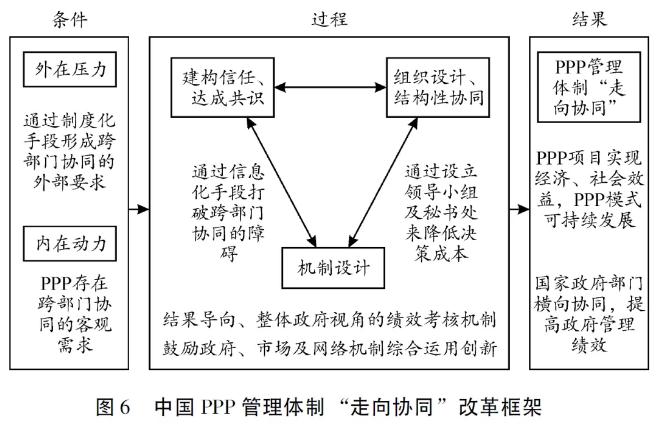

跨部門協同是指政府部門之間的協調與合作活動。它與傳統科層制有兩方面差異,一是更強調公私合作,二是更強調政府的扁平化管理能力。[27]“跨部門協同”適用于綜合屬性強、業務涵蓋部門廣的管理體制改革,它通過新的工作方式和責任機制實現信息共享,打破部門壁壘,優化配置人力、物力、財政等各方面資源,最終實現既定政策目標。[28]“跨部門協同”通常包含啟動、過程和產出三個階段:啟動階段強調跨部門組織之間形成協同的條件,組織之間往往是因為權力或資源的不對稱,才具有協同的動力;過程階段主要強調維系組織協同的因素,包括共識、信任、協調、組織及機制設計等;產出階段則主要關注評價立場、評價指標及體系的建立等。[29]結合“跨部門協同”理論,本文提出三階段的PPP管理體制“走向協同”改革框架,首先通過外在壓力與內在動力相結合的方式促成跨部門協同,然后通過科學的信息管理手段、組織設計及機制創新來維系PPP跨部門協同管理體系,最終通過PPP產業發展?fàn)顩r、行政管理績效等方面來評價跨部門協同改革成效(見圖6)。
2. PPP跨部門協同管理體制改革對策
一是通過制度化手段啟動跨部門協同。PPP項目屬性決定了PPP管理體系離不開跨部門之間的協同關系。然而,當前PPP管理過程中的跨部門協同問題在于“形式上的協同,缺乏實質協同舉措”,以被動應付為主。例如,PPP項目論證環節往往要求各個部門開展聯評聯審論證會議,但是個別部門往往找借口推脫或委派非專業人士參會,導致項目進程緩慢、溝通不暢且矛盾激化等問題。實際上,PPP項目各個環節之前的跨部門協同并不是PPP項目獨有的現象,而是業已形成行政體制中常態化的工作方式。換言之,PPP相關部門間的權力與資源不對稱條件“與生俱來”,但個別組織并沒有協同的激勵和動力。因此,可以通過建立清晰的規則或制度,將跨部門協同管理體制形成書面文本,由各部門之間參照規則執行,通過制度化手段形成跨部門協同的外部壓力,從而為跨部門的啟動創造條件。
二是通過信息化手段消除部門間協同障礙。當前PPP相關部門間的協同障礙在于信息不通暢,以至于各方基于部分信息做出的決策有一定局限性,無法形成共識,也沒有條件建立信任關系。只有信息有效傳遞,才能改善這一境況。此外,當前跨部門信息協同已經有一定的事實基礎,例如,兩部委于2016年共同發布了《關于進一步做好政府與社會資本合作(PPP)工作的通知》(財金[2016]32號文),表示要共同做好PPP改革管理工作,表達了要形成改革共識、建立信任的理念,只是對于具體“怎么改”仍未形成統一意見。由于PPP項目所涉及的部門之多、環節之多、金額之大、技術集成之復雜,是其他公共管理事務無法比擬的,因此,PPP項目相配套的信息管理工作也面臨極大挑戰,有必要將當前PPP項目庫、專家?guī)臁⒄邘?、咨詢機構庫等信息進行統一管理和數據互聯互通,通過信息化手段消除部門間協同障礙,實現基于大數據治理的PPP信息協同管理目標。
三是通過領導小組主導跨部門協同管理??绮块T協同作為傳統科層行政體制中嵌入的運行機制,[30]在改革過程中通常伴以組織重構工作。一方面,較為常見的跨部門協同是主導式的組織協同形式,這能提高統一決策的效率。[31]然而,考慮到我國現存的“以權威為依托的等級制縱向協同”,[32]以及基礎設施和公共服務領域的多頭管理架構,徹底顛覆或調整行政組織結構并不現實,在短期內也無法實現。那么,一個可行的改革方向,是通過設立領導小組或者秘書處的形式建構主導式跨部門協同組織結構。另一方面,跨部門協同最大挑戰在于部門分歧難以協調。當前PPP項目管理實踐過程中,較為常見的情況便是在同一個環節,不同部門出現不同的意見。例如,財政部門往往會從財政預算或隱形債務方面提出PPP項目的風險,表現出謹慎實施的態度;而業務部門往往出于行業發展或部門政績的動機,主張通過快速推動達成的方式來完成PPP項目投資。不僅如此,國家層面對于PPP若干問題的認識也存在分歧,如政府對PPP項目的支付費用責任是否構成政府債務等問題仍沒有定論,因此大范圍的行政機構改革尚無實踐基礎。綜上,當前通過建立領導小組主導的方式能大幅提高PPP管理體制的運行效率。
四是通過機制創新改善跨部門協同產出??绮块T協同是不同部門在分工基礎上建立的即時合作機制,主要應對“臨時性”事務。但是PPP項目不是一般的項目,它往往投資大、周期長,所以是一項大型的“臨時事務”,需要打破常規的創新機制才能維系跨部門協同管理體制的良性運轉。由于臨時事務通常側重結果導向,因此,PPP管理改革得以維系的一項重要創新機制是減弱績效指標與職能部門考評的聯系,并且針對項目過程和產出分別設置更為精細和精準的績效考核指標。此外,由于PPP項目成功的判斷標準還關乎公共利益是否得到保障,因此,項目績效考核標準除經濟指標,還應設置社會效益及公共價值等指標以及整體政府視角的考評指標。最后,在PPP管理體制改革過程中,鼓勵綜合使用科層、市場和網絡機制,大膽試驗機制創新,是PPP管理體制改革成功的有益嘗試。
05 結論與建議
中國PPP管理體制雖尚未實現跨部門協同,但已為走向協同的改革奠定了良好的理念共識和現實需求。本文對于中國PPP跨部門協同管理體制的形成、特征與挑戰進行了系統分析,指出當前跨部門協同的核心挑戰在于部門間立場不一致、上位法缺失、實施體系不連貫、信息管理工作各自為政等。未來,PPP跨部門協同管理體制的改進建議應是樹立整體政府的理念,實現科學的跨部門協同管理。[26]首先,要改善跨部門協同的啟動條件,通過制度化的方式約束和激勵跨部門協同的開展;其次,要優化協同流程,通過信息化手段消除部門間的協同障礙;再次,要破除多頭管理弊端,通過設置領導小組的方式統籌PPP管理過程;最后,要提升協同產出,通過機制創新的舉措促進PPP在項目和社會兩方面的績效。
推進PPP管理體制的科學化發展,將是我國治理體系和治理能力現代化的重要組成部分。PPP模式將是我國基建投融資領域的重要發展模式,與之相配套的經濟管理體制改革勢在必行。只有破除當前PPP管理體制改革癥結,才能推動我國PPP模式健康可持續發展,我國的PPP項目也才能經得起持久考驗。
